試題三(25分)
閱讀下面說明,回答問題1至問題3,將解答填入答題紙的對應欄目?jī)?nèi)。
[說明]

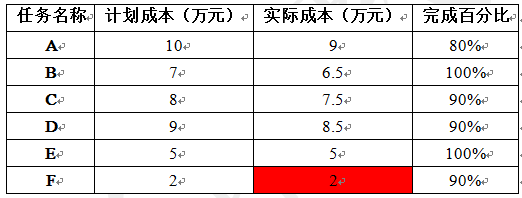

某項目經理將其負責的系統集成項目進行了工作分解,并對每個工作單元進行了成本估算,得到其計劃成本。第四個月底時,各任務的計劃成本、實際成本及完成百分比如下表:
【問題1】(10分)
請分別計算該項目在第四個月底的PV、EV、AC值,并寫出計算過程。請從進度和成本兩方面評價此項目的執行績效如何,并說明依據。
【問題2】(5分)
有人認為:項目某一階段實際花費的成本(AC)如果小于計劃支出成本(PV),說明此時項目成本是節約的,你認為這種說法對嗎?請結合本題說明為什么?
【問題3】(10分)
(1)如果從第五月開始,項目不再出現成本偏差,則此項目的預計完工成本(EAC)是多少?
(2)如果項目仍按目前狀況繼續發展,則此項目的預計完工成本(EAC)是多少?
(3)針對項目目前的狀況,項目經理可以采取什么措施?
參考答案:
本題考核項目成本管理方面的知識。對于計算題來說,要掌握的有三類,關鍵路徑法、掙值分析和投資回收期計算,此類題目無非是計算PV、EV、AC、CV、SV、EAC。
問題1,2,均屬于簡單的計算,掌握公式即可,對于問題3,需要靈活理解BAC的概念,在本題中,EAC=AC+ETC,根據狀態的不同,ETC分典型和非典型,典型情況下,ETC=(BAC-EV)/CPI,非典型狀態下ETC=BAC-EV。
問題1:
PV=10+7+8+9+5+2=41萬元(2分)
EV=10*80%+7*100%+8*90%+9*90%+5*100%+2*90%=37.1萬元(2分)
AC=9+6.5+7.5+8.5+5+2=38.5萬元(2分)
第4個月底該項目的費用比預算超支,資金使用效率較低,并且進度滯后,進度效率較低。(2分)依據如下:
成本績效指數CPI=EV/AC=37.1/38.5=0.9636 <1,表示當前項目所花費用比預算超支,資金使用效率較低;(1分)
進度績效指數SPI=EV/PV=37.1/41=0.9049 <1,表示當前項目進度滯后,進度效率較低。(1分)
問題2:
這種說法錯誤。(2分)
理由:在本案例中,該項目第4個月底的AC=38.5萬元<PC=41萬元,但EV=37.1萬元<AC<PV。結合問題1的分析結果可知,該項目目前所使用的費用超過預算(3分,答案類似即可)
問題3:
1)EAC=BAC+AC-EV=41+38.5-37.1=42.40萬元(2分)
2)EAC=AC+(BAC-EV)/CPI=38.5+(41-37.1)/0.9636=42.547萬元(3分)
3)①提高工作效率,例如用工作效率高的人員更換一批工作效率低的人員等;
②加班(或趕工),或在防范風險的前提下并行施工(快速跟進);
③加強成本監控等。
(答案包含但不限于以上要點,每小點2分,本小問最多得5分,答案類似即可)
