試題一(25分)
閱讀下列說明,回答問題1至問題4,將解答填入答題紙的對應欄內。
【說明】

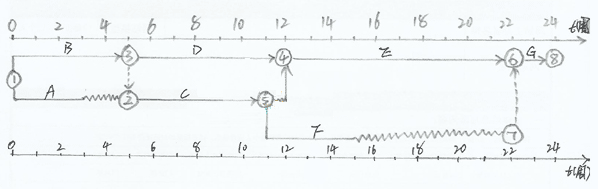

某信息系統工程項目由ABCDEFG七個任務構成,項目組根據不同任務的特點,人員情況等,對各項任務進行了歷時估算并排序,并給出了進度計劃,如下圖:

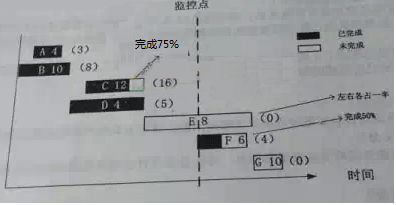

項目中各項任務的預算(方框中,單位是萬元)、從財務部獲取的監控點處各項目任務的實際費用(括號中,單位為萬元),及各項任務在監控點時的完成情況如下圖:
【問題1】(10分)
(1)請指出該項目的關鍵路徑、工期。
(2)本例給出的進度計劃圖叫什么圖?還有哪幾種圖可以表示進度計劃?
(3)請計算任務A、D和F的總時差和自由時差
(4)若任務C拖延1周,對項目的進度有無影響?為什么?
【問題2】(7分)
請計算監控點時刻對應的PV、EV、AC、CV、SV、CPI和SPI.
【問題3】(4分)
請分析監控點時刻對應的項目績效,并指出績效改進的措施。
【問題4】(4分)
(1)請計算該項目的總預算。
(2)若在監控點時刻對項目進行了績效評估后,找到了影響績效的原因并予以糾正,請預測此種情況下項目的ETC、EAC.
試題一參考答案
【問題1】
(1)項目的關鍵路徑是B-D-E-G,工期是24周;
(2)雙代號時標網絡圖。此外,還有橫道圖、甘特圖、單代號網絡圖等可以表示進度計劃。
(3)A工作自由時差2天,總時差3天
D工作自由時差0天,總時差0天
F工作自由時差7天,總時差7天
(4)因為C在非關鍵路徑上,且有1周自由時差,所以推遲1周對項目進度沒有影響。
【問題2】
AC=3+8+16+5+4=36
PV=4+10+12+4+8/2=34
EV=4+10+12*75%+4+6*50%=30
CV=EV-AC=30-36= -6
SV=EV-PV= 30-34=-4
CPI=EV/AC=30/36=0.833
SPI=EV/PV=30/34=0.882
【問題3】
因為CPI<1,SPI<1,所以當前進度落后,成本超支。
可以采取的措施:
(1)用高效人員代替低效人員;
(2)加班或趕工在預防風險的情況下并行施工;
(3)提高資源利用率;
(4)改進溝通,提高效率;
(5)一次性把事情做對,減少返工。
【問題4】
1、總預算BAC=4+10+12+4+8+6+10=54萬元
2、找到了影響績效的原因并加以糾正,因此按非典型偏差來進行項目預測。所以:
ETC=BAC-EV=54-30=24元
EAC=AC+ETC=36+24=60萬元
